交底內容:
一 、工程概況
大橋位于**村,橋梁起點里程樁號為K1,終點里程樁號為K1.6,本橋平面位于R=4500m右偏圓曲線上,縱面位于1.9%的上坡段上;地系梁斷面尺寸為1m×1.2m(寬×高),設計為C25鋼筋混凝土結構。
二、地系梁施工工藝及方法
地系梁施工前首先完成樁基檢測工作,墩柱鋼筋籠及系梁主筋集中在鋼筋加工場加工,采用自制運輸車運送至現場進行鋼筋焊接和綁扎,模板采用定型鋼模,混凝土在攪拌站集中拌合,砼罐車運輸至現場,采用溜槽入模,混凝土的施工采取冬季施工措施。
1、施工工藝流程

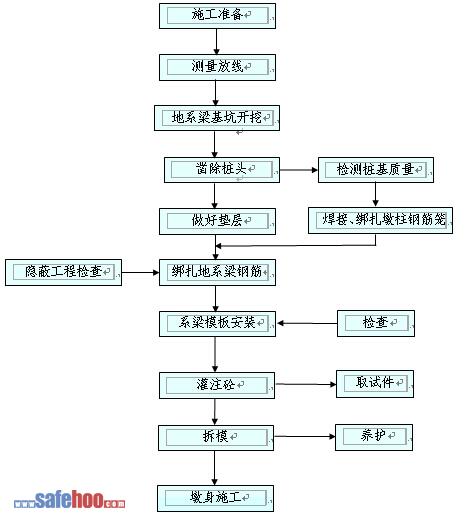

系梁施工工藝流程圖見下圖。
2、施工方案
2.1、場地平整
鉆孔樁施工完畢后,進行場地平整,確保施工機械設備運行安全,保證吊車、混凝土運輸灌車、裝載機、施工指揮車輛能夠安全、順利通行。
2.2、施工放樣
采用全站儀放出地系梁開挖的輪廓線的位置,用水準儀測量地系梁開挖輪廓線地面標高,用于控制開挖范圍和深度。
2.3、基坑開挖
基坑開挖輪廓線用白灰灑出,基坑底邊比地系梁每邊大50cm,作為施工平臺,邊坡按照1:0.5坡比控制。機械開挖時,地系梁底留10cm人工清理整平。基坑開挖完畢的土方外運或碼方堆放,堆放時離基坑邊緣至少保持2m的距離。
2.4、樁頭鑿除
地系梁開挖完成后,在地系梁基坑壁側準確放出地系梁十字軸線樁,在樁基上用水準儀測量高程,用于控制墊層施工范圍和標高、樁頭鑿除標高。樁頭采用風鎬鑿除,使樁頭高同地系梁底標高??拷鼧额^處小心慢速鑿除,保證樁頭頂平整,標高滿足要求。
2.5、樁基檢測
樁基齡期達到14d以上時,及時聯系檢測單位對樁基進行超聲波檢測,檢測前打開聲測管封頭,在聲測管內注入清水,隨即將聲測管口采用毛氈或塑料布進行臨時堵塞,避免雜物進入聲測管。待樁基檢測合格后組織進行地系梁的施工。
2.6、系梁底處理
基底人工清理整平至地系梁底標高下3cm,施做3cm厚砂漿墊層,墊層比地系梁平面尺寸每邊大5cm,有水地系梁基坑在砂漿墊層外側10cm挖溝進行排水,并在基坑一角挖積水坑,用水泵抽出基坑外。
墊層施工完畢后,用全站儀準確放出地系梁軸線和地系梁邊線,并用墨斗彈出地系梁輪廓,用于控制模板安裝及鋼筋綁扎,同時畫出鋼筋綁扎的間距,用于控制鋼筋綁扎和檢查。
2.7、鋼筋加工及安裝
2.7.1、鋼材進場檢查
鋼筋的性能必須符合現行國家技術標準,具有出廠質量證明書和試驗報告單。進場后進行進場檢驗,檢驗合格后待用。
2.7.2、鋼筋的焊接
鋼筋在加工場集中下料、加工,鋼筋焊接前,必須根據施工條件進行試焊,合格后方可正式施焊。鋼筋制作過程中要預留好鋼筋接頭位置。主筋的焊接采用閃光對焊或搭接焊。當采用搭接焊時,接頭焊縫的長度單面搭接不應小于10d(d為鋼筋直徑),雙面搭接不應小于5d(d為鋼筋直徑),搭接焊應先將鋼筋預彎,使兩鋼筋的軸線位于同一直線上,用兩點定位焊固定。焊接保證鋼筋接頭在同一斷面內(相鄰焊接接頭間距不小于35d)的數量不能超過鋼筋總量的50%。
2.7.3、墩柱鋼筋籠加工及安裝
3#墩左幅墩高6.2m,墩柱鋼筋籠全長8.6m,可在加工廠一次性加工完成,運至現場進行安裝。
